一、四份交底先对清

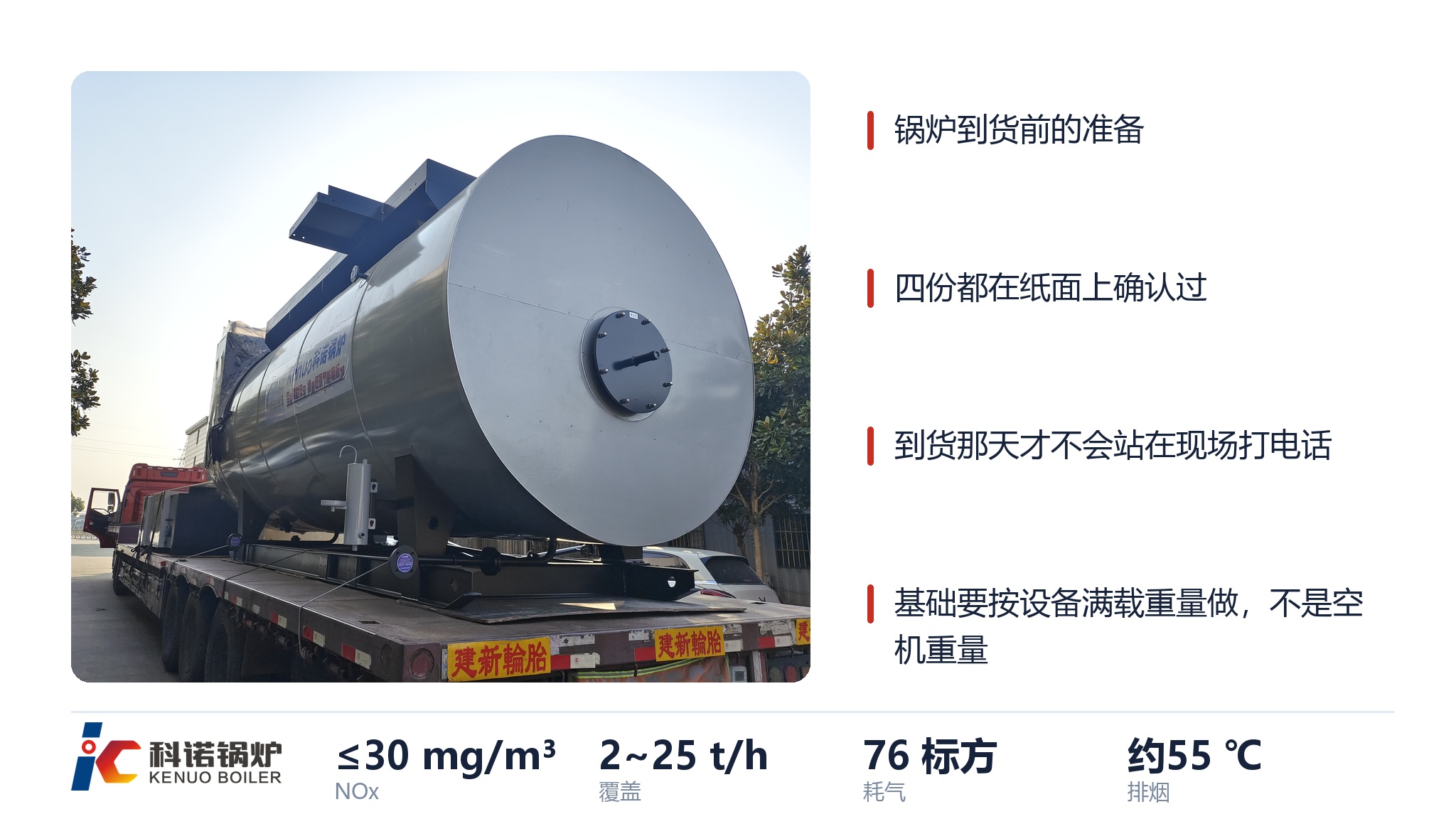

锅炉到货前的准备,说到底就是四份交底:设备基础与荷载、吊装口与运输通道、水电气接口位置、烟道排口与排凝。四份都在纸面上确认过,到货那天才不会站在现场打电话。
二、基础与荷载
基础要按设备满载重量做,不是空机重量。地脚位置、预埋件、二次灌浆的做法要按厂家图纸来;基础标高错了,接管全部要改。这一项交底给土建,越早越好。

三、吊装口与运输通道
卧式筒体长,运输车要能开到吊点附近,吊车要有站位,门洞净宽净高要过设备本体。三项里有任何一项不够,设备到了只能拆墙或退场。科诺出图时会给出外形尺寸和吊点,用户拿去核通道。
四、水电气与烟道排口
软化水或除氧水的接管位置、燃气进户压力与口径、配电容量、烟道出口与冷凝水排向,这几处都要在到货前落位。特别是低温排烟机组,烟囱和烟道要做防腐与排凝,排凝往哪排要事先定。

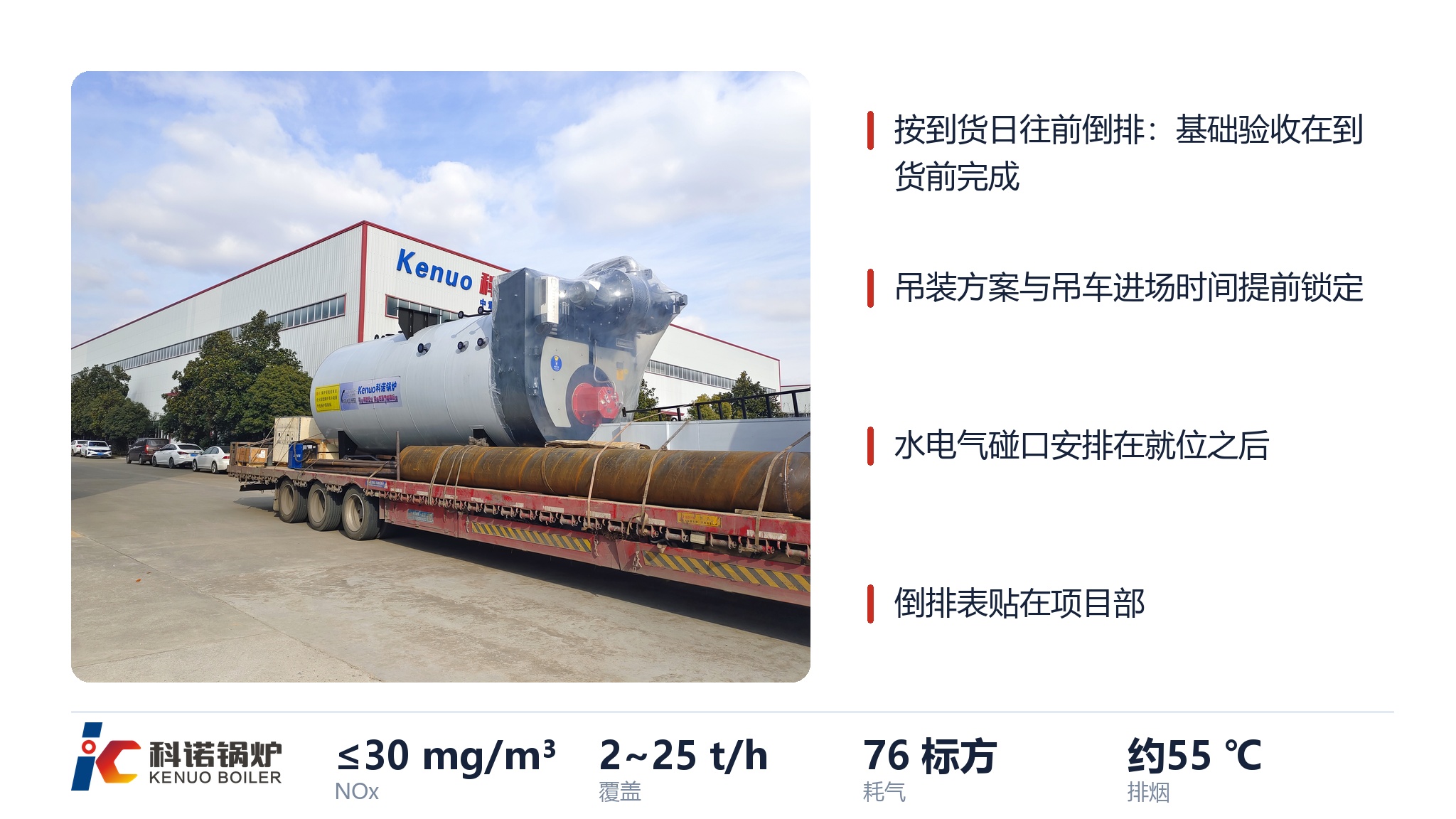

五、把交底做成时间表
按到货日往前倒排:基础验收在到货前完成,吊装方案与吊车进场时间提前锁定,水电气碰口安排在就位之后。倒排表贴在项目部,各方按日期交作业,比开会强调有用。
六、科诺交付时会提供什么
科诺随设备提供外形与基础图、吊点说明、接口方位与口径、烟道接口条件,交付前还会和甲方、安装单位做一次三方交底。这些资料齐了,前面四份清单就能逐条打勾。

七、清单怎么落地
四份交底写成一张表,每项标责任方和完成日期,贴在项目部。到货前一周逐项打勾,没完成的当场定补救方案。科诺在交付前会做一次三方交底,把设备条件和现场条件对一遍;科诺也可按用户需要提供核对清单模板,让土建、安装、甲方三方按同一张表对。表上留一列备注,把当场的口头约定也写进去。
如需按现场工况核算吨位与配置,可拨打科诺锅炉服务热线4006339968,由技术工程师协助确认。
关于锅炉到货前甲方要准备什么?四份交底清单,几个常被问到的问题
Q:基础找谁做?
一般由甲方土建做,按厂家基础图施工并做验收;厂家负责提供图纸和技术要求。
Q:门洞不够能拆吗?
能拆但要提前评估结构安全,通常更省事的做法是在选型阶段就把外形尺寸当硬约束。
Q:烟道谁做?
烟道和烟囱多由甲方或总包做,厂家提供接口条件和阻力参考,界面在合同里写清。
Q:交底要提前多久?
按到货日倒排,基础验收和吊装方案建议在到货前两三周锁定。
到货前把这些条件拍照存档,安装队进场时按图核对,比口头交底可靠。
清单电子版同步发一份给安装单位,两家对得上才不会漏。
