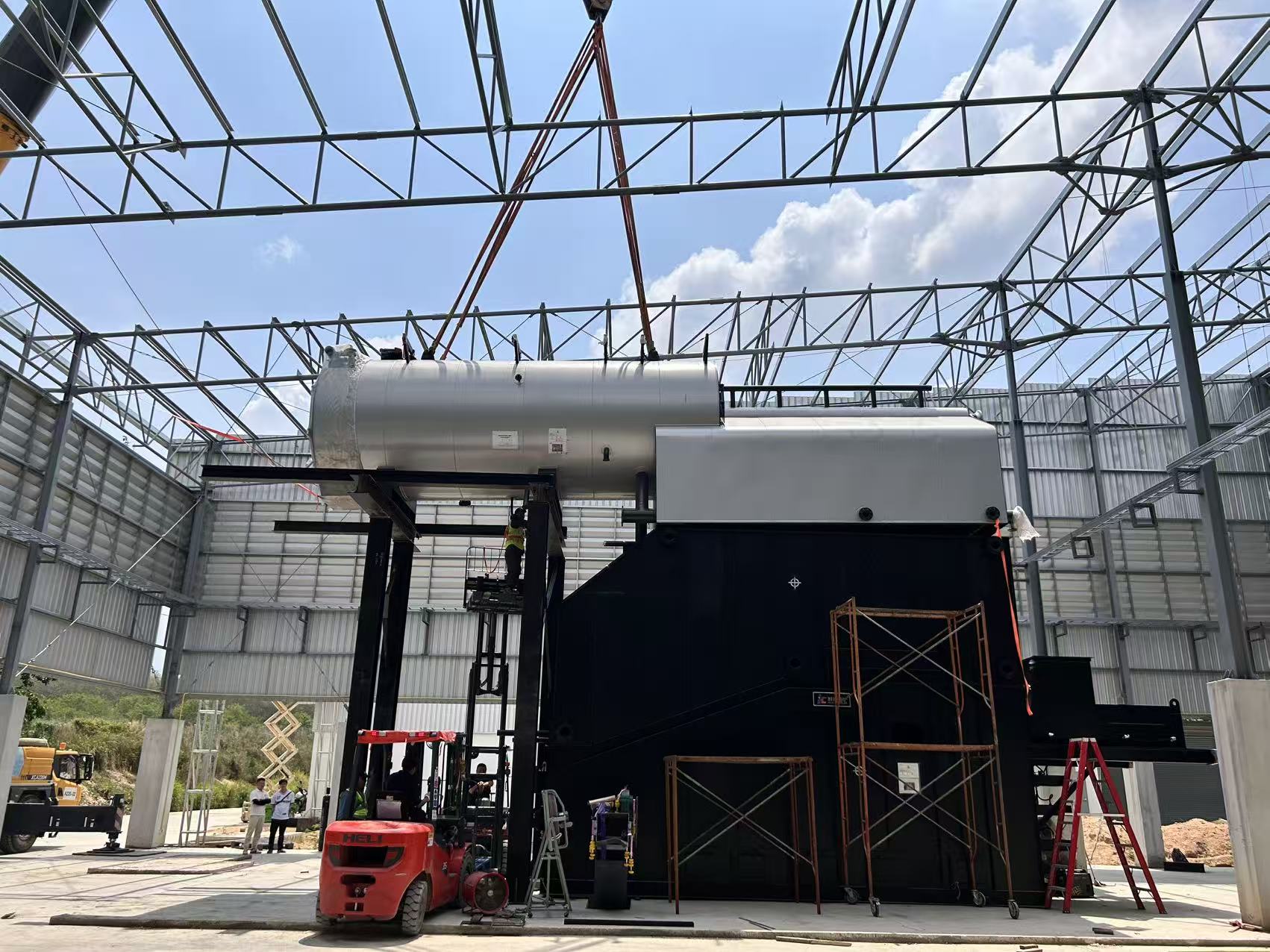

新锅炉安装完不是直接点火就能用。锅炉是特种设备,从制造到安装再到投运,每一步都有严格的检验程序。水压试验、烘炉、煮炉,这三步是新锅炉投运前必须做的,少了哪一步都可能留下安全隐患,或者影响锅炉的使用寿命和运行效率。
为什么投运前要做这三步

锅炉在制造和安装过程中,受热面内壁会沾上油污、铁锈和焊渣。这些东西如果不清理,运行后会影响传热,还可能导致垢下腐蚀。炉墙和保温层在砌筑后含有大量水分,如果不烘干就直接升温,水分急剧蒸发会导致炉墙开裂、保温层脱落。锅炉的承压部件在制造和安装中可能存在微小缺陷,需要用水压试验来检验强度和密封性。
这三步各有各的作用,顺序也不能乱。一般先做水压试验,检验承压部件的强度和严密性;然后烘炉,把炉墙和保温里的水分慢慢烤干;接着煮炉,用化学药剂清洗受热面内壁的油污和铁锈;最后冲管和蒸汽严密性试验,合格后才能正式投运。
有些用户图省事,安装完直接点火运行,结果炉墙裂了、受热面结垢了、阀门漏了,问题一大堆。这三步看起来耽误时间,实际上是给锅炉以后几年的稳定运行打基础。
水压试验:检验强度和密封性

水压试验是锅炉承压部件安装完成后的第一次大考。目的有两个:一是检验承压部件的强度,看看在试验压力下有没有变形或渗漏;二是检验严密性,看看焊缝、法兰、阀门、人孔、手孔等连接处有没有漏水。
水压试验分工作压力试验和超压试验。工作压力试验就是在锅炉额定工作压力下检查渗漏,超压试验是在1.25倍工作压力下检验强度。新装锅炉一般要做超压试验,重大修理后的锅炉也要做。
试验前要做好准备。锅炉内部要清理干净,没有杂物。压力表要校验合格,精度不低于1.6级,至少装两块表,一块在锅炉顶部,一块在进水口。试验用水要干净,温度不能太低也不能太高,一般在20到70摄氏度之间,水温太低周围空气结露看不清渗漏,太高水汽化影响压力稳定。
升压过程要缓慢。先升到工作压力,检查一遍有没有渗漏,没问题再升到试验压力,保持20分钟,然后降到工作压力再检查。检查期间压力要保持稳定,不能继续补水。焊缝、法兰、阀门等处如果有水珠或渗水,就是不合格,要卸压后处理,处理完重新试验,不能带压修补。
合格标准是:试验压力下保持20分钟压力不降,降到工作压力后检查,所有焊缝、法兰、阀门、人孔、手孔等处没有渗漏,承压部件没有明显的残余变形。水压试验要由有资质的单位做,并且要通知特种设备检验机构到场监督,试验记录要存档。
烘炉:把炉墙水分慢慢烤干

烘炉的目的是把炉墙、烟道和保温层里的水分缓慢、均匀地蒸发掉,防止水分急剧汽化导致炉墙开裂、保温层脱落、耐火材料强度下降。

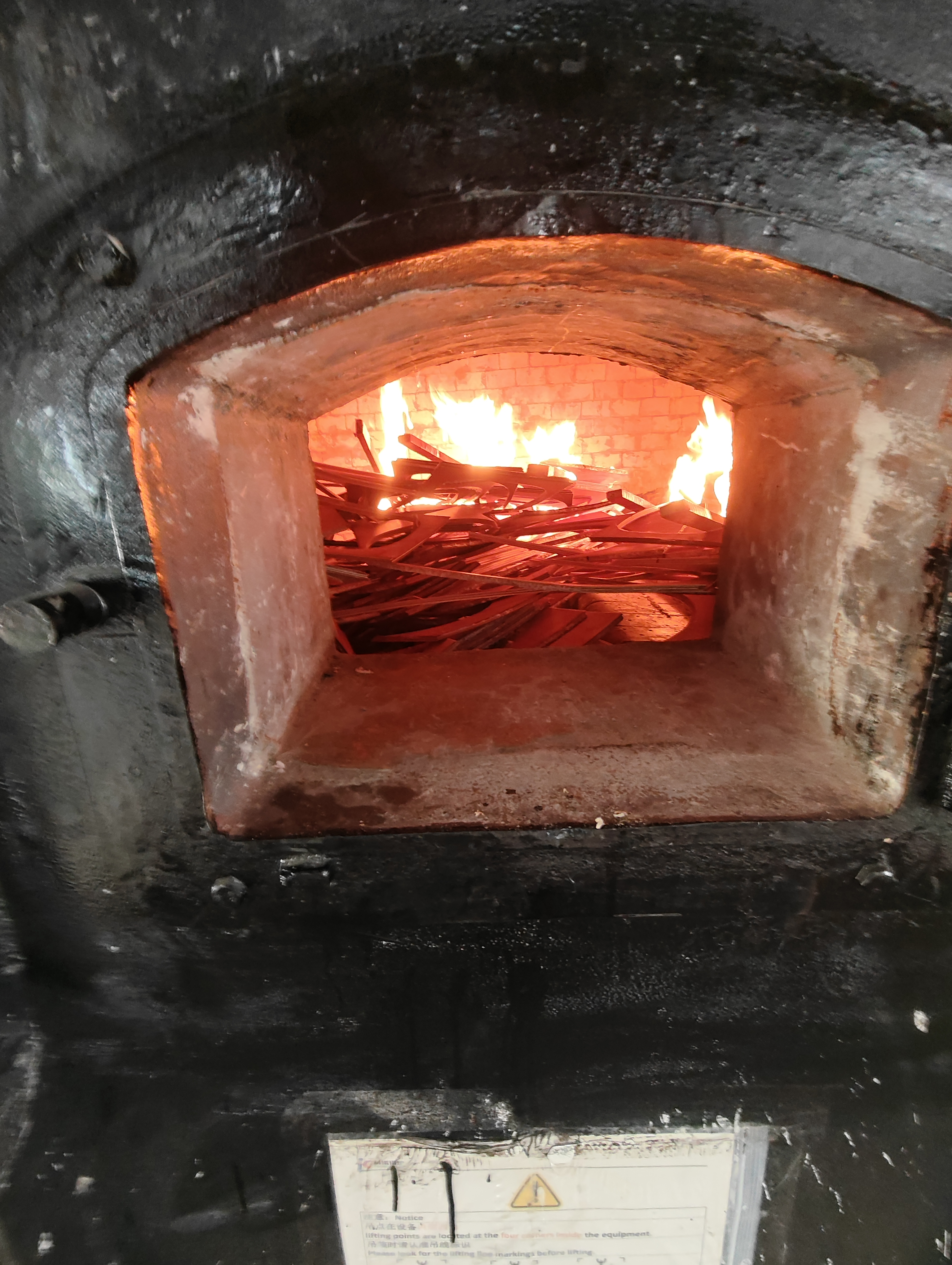

烘炉的方法有几种。燃料烘炉是最常用的,用木柴或燃气在炉膛里小火燃烧,控制升温速度。蒸汽烘炉是用外来蒸汽通入锅炉,慢慢加热,适合有蒸汽源的场合。热风烘炉是用热风机往炉膛里吹热风,温度容易控制,适合小型锅炉。
烘炉的关键是控制升温速度,不能急。第一天温度升得慢,炉水温度不超过50到60摄氏度,让炉墙表面的水分先蒸发。之后每天升温不超过20到30摄氏度,最终烘炉温度根据炉墙材料确定,耐火砖炉墙要升到300度以上并保持一段时间,浇注料炉墙要按材料厂家的烘炉曲线来。
烘炉期间要定期打开炉门和烟道挡板,排走湿空气。要监测炉墙温度和排烟温度,做好记录。烘炉时间根据炉墙厚度和潮湿程度确定,轻型炉墙一般3到5天,重型炉墙要7到14天。不能为了赶工期缩短烘炉时间,炉墙没干透就运行,以后肯定会裂。
烘炉合格的标准是:炉墙表面没有裂纹、变形、脱落,炉墙灰浆试样的水分低于2.5%,或者炉墙温度达到要求并保持规定时间。烘炉结束后要检查炉墙和保温层,有小裂纹可以修补,大裂纹或脱落要返工。
煮炉:清洗受热面内壁
煮炉是用化学药剂在锅炉里加热煮沸,把受热面内壁的油污、铁锈、焊渣和氧化皮清洗掉,在金属表面形成一层保护膜,防止运行中结垢和腐蚀。
煮炉常用的药剂是氢氧化钠和磷酸三钠,也有用专用煮炉剂的。加药量根据锅炉内部的脏污程度确定,新锅炉油污少,药量可以少一些;旧锅炉或内部锈蚀严重的,药量要大。药剂要配成溶液后从加药口加入,不能直接把固体药剂倒进锅炉。
煮炉过程分几个阶段。先小火升温,把炉水加热到沸点,保持低压煮炉一段时间,让药剂和油污铁锈反应。然后逐步升压到工作压力的50%到75%,保持煮炉24到48小时。煮炉期间要定期取样化验炉水的碱度和磷酸根,浓度不够要补药。还要定期排污,把反应生成的沉淀物排出去。
煮炉结束后要停炉冷却,把炉水放掉,打开人孔手孔,用清水冲洗锅炉内部,把残留的药剂和沉淀物冲干净。检查受热面内壁,应该露出金属光泽,没有油污和铁锈,有一层黑灰色的磷化保护膜。如果还有油污,要重新煮炉。
煮炉时要注意安全,药剂有腐蚀性,操作时要戴防护眼镜和手套。煮炉期间锅炉压力不能超过规定值,安全阀要调好。煮炉产生的废水要处理后排放,不能直接排,碱度太高会污染环境。
冲管和蒸汽严密性试验
烘炉煮炉完成后,还有两步要做。冲管是用蒸汽吹扫蒸汽管道,把管道里的焊渣、铁锈和杂物吹出去,防止运行后冲到用汽设备里,损坏阀门、汽轮机或换热器。冲管要用大流量蒸汽,压力逐步升高,每次吹扫时间根据管道长度确定,一般要吹好几次,直到排汽口没有杂物喷出。冲管时要注意安全,排汽口要朝向无人区,设警戒区。
蒸汽严密性试验是在锅炉工作压力下,检查锅炉本体、管道、阀门、法兰等处的严密性,看看有没有漏汽。试验时升到工作压力,保持压力稳定,检查所有连接处。有漏汽的地方要卸压处理,处理完重新试验。蒸汽严密性试验合格后,锅炉就可以正式投入运行了。
科诺锅炉在交付时会提供完整的调试方案,水压试验、烘炉、煮炉、冲管、蒸汽严密性试验,每一步的操作方法、参数控制、合格标准都写得清清楚楚。有经验的调试工程师会到现场指导,确保每一步都做到位。很多用户自己调试时烘炉升温太快、煮炉加药不准、冲管不彻底,留下隐患,有专业人员指导能少走很多弯路。
新锅炉投运前的这几步,看起来繁琐,实际上是给锅炉上保险。水压试验保安全,烘炉保炉墙,煮炉保受热面,每一步都做到位,锅炉才能安安稳稳运行很多年。
